电力家和城批量精装修|细微之处彰显的工艺
阳春三月,优筑在珠海日渐崛起的西区——电力家和城红红火火的进场施工了。
电力家和城位于广东珠海市斗门区的高档生活社区楼盘,
畔湖而筑,坐拥白藤湖原生态自然景观,是西区休闲宜居的胜地。
此次优筑负责的是家和湾花园G区一期批量装修工程施工,这次优筑做了什么工程呢,且听小优慢慢道来~

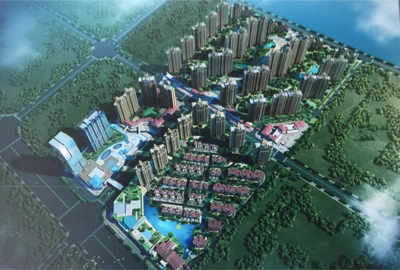

▲电力家和城鸟瞰图
项目规模:两个单元,其中每个单元包括:3层电梯厅;
标准层套房:31层标准层每层3套房,两个单元合计186套房
其中137.89平(套内102.15平)的62套、96.94平(套内71.81平)的62套、117.21平(套内87.21平)的62套。
开工日期:2018年3月1 日
竣工日期:2018年7月30日
工 期:合同工期180日(实际工期152日)
电力家和城位于广东珠海市斗门区的高档生活社区楼盘,
畔湖而筑,坐拥白藤湖原生态自然景观,是西区休闲宜居的胜地。
此次优筑负责的是家和湾花园G区一期批量装修工程施工,这次优筑做了什么工程呢,且听小优慢慢道来~
▲电力家和城鸟瞰图
项目规模:两个单元,其中每个单元包括:3层电梯厅;
标准层套房:31层标准层每层3套房,两个单元合计186套房
其中137.89平(套内102.15平)的62套、96.94平(套内71.81平)的62套、117.21平(套内87.21平)的62套。
开工日期:2018年3月1 日
竣工日期:2018年7月30日
工 期:合同工期180日(实际工期152日)
2018年7月底,电力家和城4、5、7#开始交楼,
优筑所负责的批量精装项目收楼比例高达98%,186套只有5套需要整改,其中需要整改的都是业主们提出的小问题。
甲方对于优筑的专业性给予了高度肯定——可以称当此次批量精装工程的样板和业内标杆。
▲批量精装修
获此殊荣,优筑团队的小伙伴们当然不是一日所成。
小优了解到,我们从技术总控,到每一位工班组的成员,匠人精神深入心中,在工程期间克服了重重困难,在规定时间内保质保量的完成了任务。
困难一:去年因台风“天鸽”影响,造成项目开工日期整体延后,后期为保证交楼持续赶工!
困难二:在标准层电梯厅施工过程中,因水压原因导致临时施工用水无法泵送至18楼及以上楼层,造成两个单元的18-32层。总计30层楼的泥工铺贴作业受到影响,为保证工程有序进行,项目部安排在18楼及以上楼层设置蓄水桶,安排人员在每天6点下班后采取人工提水至受影响楼层进行蓄水,以保证第二天作业人员可以正常作业。
小优了解到,我们从技术总控,到每一位工班组的成员,匠人精神深入心中,在工程期间克服了重重困难,在规定时间内保质保量的完成了任务。
困难一:去年因台风“天鸽”影响,造成项目开工日期整体延后,后期为保证交楼持续赶工!
困难二:在标准层电梯厅施工过程中,因水压原因导致临时施工用水无法泵送至18楼及以上楼层,造成两个单元的18-32层。总计30层楼的泥工铺贴作业受到影响,为保证工程有序进行,项目部安排在18楼及以上楼层设置蓄水桶,安排人员在每天6点下班后采取人工提水至受影响楼层进行蓄水,以保证第二天作业人员可以正常作业。
▲标准电梯厅
▲电梯大堂
▲电梯大堂
困难三:批量精装项目用料多、用料广,为避免造成浪费,优筑在涂料方面新增质量损耗监控员,在其中把控成本。
团队构成为:涂料工班组负责人-质量损耗监控-项目总经理-技术总控。层层把关,避免浪费,给甲方节约了一大笔开支。
团队构成为:涂料工班组负责人-质量损耗监控-项目总经理-技术总控。层层把关,避免浪费,给甲方节约了一大笔开支。
▲批量精装窗台石
批量精装注重细节,注重品质。我们的工艺不论是水电、涂料、木作、泥工,都是精益求精,在过程中注重细节工艺,才能在最终收楼阶段取得收楼率高达98%的成绩。
让每一位业主认可,是优筑团队做批量精装项目的的终极目标。以匠人精神追求完美的细节控,便是优筑的匠心之作。
